Byggprojekt: Häggenås skola och Skogsgläntans förskola

Bild på Häggensåsskolan - en stor tegelbyggnad på två våningar

Östersunds kommun planerar att renovera och bygga ut Häggenås skola och ersätta Skogsgläntans förskola med en ny byggnad. Lokalerna ska ge barn, elever och personal en bättre lär- och arbetsmiljö. Enligt planen ska verksamheterna flytta in i sina ordinarie lokaler till höstterminen 2029.

Efter ombyggnaden får skolan plats för cirka 150 elever i förskoleklass till årskurs 6. Förskolan får fyra avdelningar med plats för cirka 70 barn.

Det här ska vi göra

Skolan renoveras och får bättre tillgänglighet

Den befintliga skolbyggnaden totalrenoveras. Klassrummens placering behålls i stora drag, medan passager och gemensamma ytor förändras för att göra det lättare att röra sig i byggnaden.

En tillbyggnad vid den tidigare huvudentrén får en hiss mellan våningsplanen. Matsalen flyttas till en ny byggnadsdel, vilket ger plats för bland annat fler undervisningsrum och bibliotek.

Navet binder ihop skolan och förskolan

En ny byggnadsdel, Navet, kopplar samman skolan och förskolan. Här finns skolans nya huvudentré och en gemensam mötesplats med anslutning till skolgården.

Navet får också matsal, kök där skolans och förskolans mat lagas, personal- och administrationsutrymmen samt undervisningsrum för slöjd, bild och musik.

Förskolan får en ny byggnad

Den befintliga förskolebyggnaden rivs och ersätts med en ny förskola i två våningar. De fyra avdelningarna får en gemensam samlingsyta som ansluter till Navet. Alla avdelningar får kapprum i markplan.

När barnen närmar sig skolåldern kan de börja äta i den gemensamma matsalen som en förberedelse inför skolstarten.

En ny byggnad behövs eftersom den befintliga förskolan kräver mer omfattande renovering än beräknat. Det gäller bland annat dagsljus, energianvändning och byggnadens konstruktion. Den nya förskolan kan bättre anpassas till verksamhetens behov och dagens krav.

Preliminär tidsplan

  • Hösten 2026: Underlaget för upphandlingen justeras.
  • Våren 2027: Bygghandlingarna färdigställs, entreprenör upphandlas och tillfälliga förskolelokaler etableras.
  • Sommaren 2027: Två förskoleavdelningar flyttar till tillfälliga lokaler.
  • Hösten 2027: Den gamla förskolebyggnaden rivs och nybyggnationen börjar.
  • Våren 2028: Navet och den nya förskolebyggnaden färdigställs.
  • Sommaren 2028: Skolan flyttar till de nya byggnaderna inför renoveringen av skolbyggnaden.
  • Hösten 2028: Renoveringen av skolbyggnaden påbörjas.
  • Våren 2029: Ombyggnaden av skolbyggnaden färdigställs.
  • Sommaren 2029: Skolan och förskolan flyttar till sina ordinarie lokaler.
  • Hösten 2029: De tillfälliga modulerna tas bort och de sista delarna av förskolegården färdigställs.

Konst i de nya lokalerna

En del av projektets budget avsätts till konst enligt kommunens riktlinjer. Konstnären Lisa Jonasson har fått uppdraget och kommer att besöka skolan inför sitt arbete.

Så påverkas elever och personal

Förskolans två avdelningar i byggnaden som ska rivas flyttar till tillfälliga modulbyggnader sommaren 2027. Modulerna placeras på den del av förskolegården som vetter mot ICA och isplanen och används tills förskolan kan flytta in i sina nya lokaler sommaren 2029.

Skolan är kvar i sina nuvarande lokaler under läsåret 2027/2028. Under läsåret 2028/2029 använder skolan Navet och den nya förskolebyggnaden medan skolbyggnaden renoveras. Förskolans nya avdelningar används då tillfälligt som klassrum.

Under sommaren 2029 anpassas förskolelokalerna för förskolans verksamhet. Till höstterminens start ska både skolan och förskolan vara i sina ordinarie lokaler.

Så ska det se ut

Ritning över exteriör

Planritning

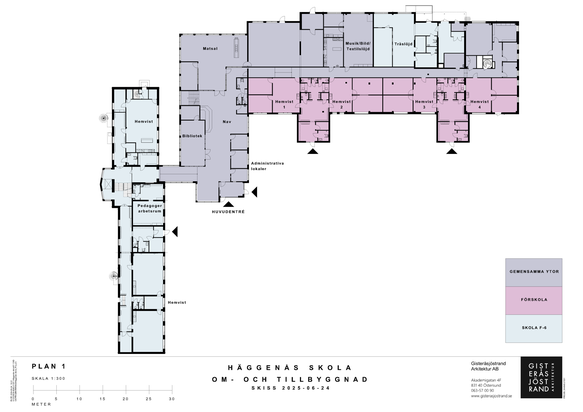

Plan 1

planritning över lokalerna

Klicka på bilden för att se den i större format.

Plan 2

planritning över lokalerna på plan 2

Klicka på bilden för att se den i större format.
