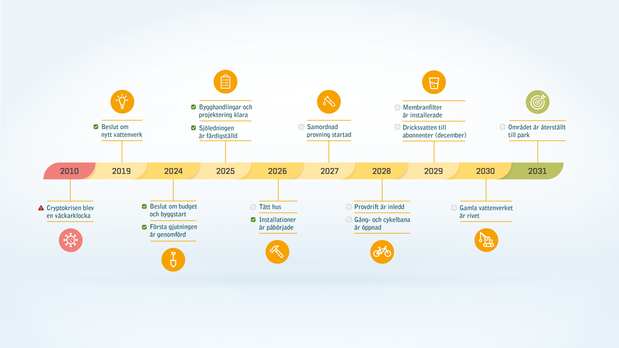

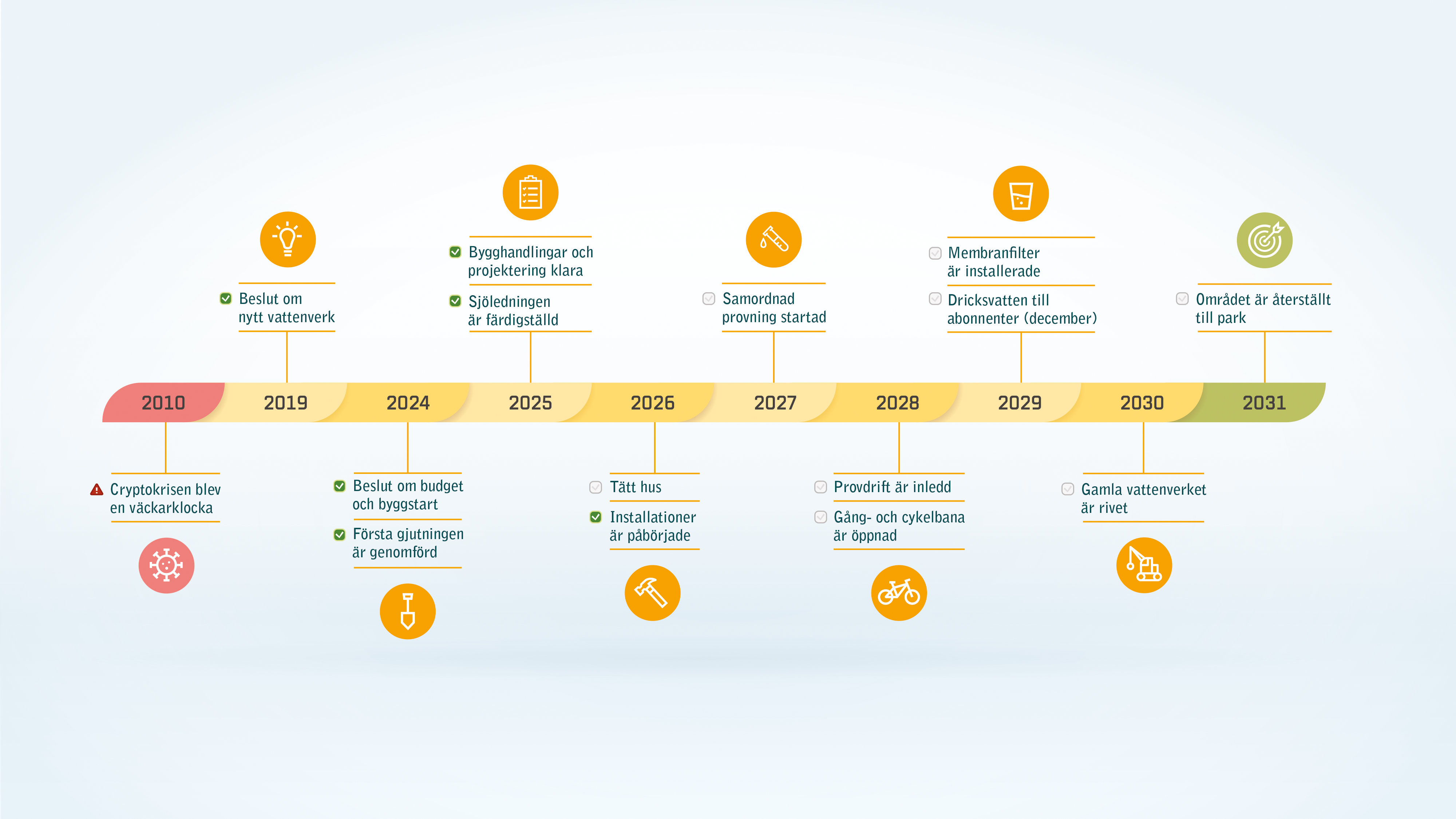

2010 – En väckarklocka
Östersund drabbas av ett omfattande cryptosporidiumutbrott. Omkring 27 000 personer blir sjuka efter att parasiten tagit sig in i dricksvattnet. Händelsen visar på sårbarheten i vattenproduktionen och blir startskottet för en långsiktig satsning på säkrare dricksvatten.
2013 – Ny plan för vattenförsörjningen
Kommunfullmäktige antar en ny plan för vatten- och avloppsförsörjningen. En ny reningsbarriär prioriteras som en central åtgärd för att stärka säkerheten för dricksvattnet.
2014 – Pilotförsök genomförs
Under tolv månader testas olika reningstekniker i verkliga driftförhållanden. Resultaten ger ett viktigt faktaunderlag inför kommande beslut.
2015 – Beslut om ny reningsteknik
Kommunen beslutar att ett framtida vattenverk ska använda nanomembranfilter – en avancerad teknik som fungerar som en avskiljande barriär mot mikroorganismer och föroreningar och som gör att färre kemikalier behövs i reningen. Utredningsarbetet för hur ett sådant verk ska utformas inleds.
2019 – Beslut om att bygga nytt
Efter flera års analyser, förstudier och tekniska utvärderingar står det klart: det befintliga verket från 1973 kan inte byggas om för att möta de nya kraven utan stora risker för pågående dricksvattenproduktion. Kommunfullmäktige beslutar att ett helt nytt vattenverk ska byggas vid Minnesgärdet, bredvid det nuvarande vattenverket.
2020 – Samarbetsparters upphandlas
Konsulter och entreprenörer upphandlas för projektering och byggnation.
2021–2023 – Projektering och förberedande jobb
Kommunen tar fram en projekteringsanvisning med krav på bland annat teknik, funktion, säkerhet och hållbarhet. Förberedande projekterings- och entreprenadarbetet inleds, till exempel flytt av ledningar, el och avlopp som ligger i vägen för det kommande bygget.
2023 - Kostnadsbilden klarnar och omtag
Nya kalkyler pekar på en projektkostnad på över 3 miljarder kronor, vilket är lågt över den kostnadsuppskattning på 742 miljoner som togs fram 2019. Ett omtag blir nödvändigt och projektets bromsas. En ny mer realistisk inritning och budget tas fram. Det innebär att delar av redan genomförda entreprenadarbeten, projektering och bygginsatser inte längre behövs.
2024 – Beslut om budget och byggstart
Kommunfullmäktige beslutar om en ny projektbudget på 1,7 miljarder kronor. Under året påbörjas de första mark- och grundläggningsarbetena. Djupschaktning genomförs som förberedelser för att gjuta bottenplattan.
2025 – Bygget tar form ovan mark
Under hösten 2025 kommer bottenplattan på plats och den första våningen ovan mark färdigställs. Projektet blir nu mer synligt för allmänheten.
2026 – Huvudbyggnaden växer fram
Stommen byggs upp med prefabricerade betongblock. Väggar och bjälklag monteras. Under året ska hela byggnaden – med tre våningar ovan mark – stå klar.
2027 – Tekniska installationer
De stora maskininstallationerna, inklusive reningssteg och filter, påbörjas. Verket får sitt tekniska innehåll.
2028–2029 – Intrimning och driftprov
Byggnaden står klar och verket tas steg för steg i drift. Omfattande tester och intrimningar genomförs medan det gamla vattenverket fortfarande är i gång. Målet är att det nya verket fullt ut ska leverera dricksvatten från december 2029.
2030 – Gamla verket rivs
Det gamla verket, som varit i drift sedan 1973, rivs. I samband med detta utvecklas området kring det nya vattenverk vid Storsjöns strand till ett park- och rekreationsområden för allmänheten.
